(仮称)西信達義務教育学校等整備事業の設計・事業者提案

(仮称)西信達義務教育学校等整備事業基本設計

令和10(2028)年4月の開校を目指し協議を進めている、(仮称)西信達義務教育学校等整備に必要な機能や配置計画、建物イメージなどをまとめた基本設計書が完成しました。(令和7(2025)年10月24日更新)

(仮称)西信達義務教育学校等整備事業基本設計書

(仮称)西信達義務教育学校等整備事業イメージパース

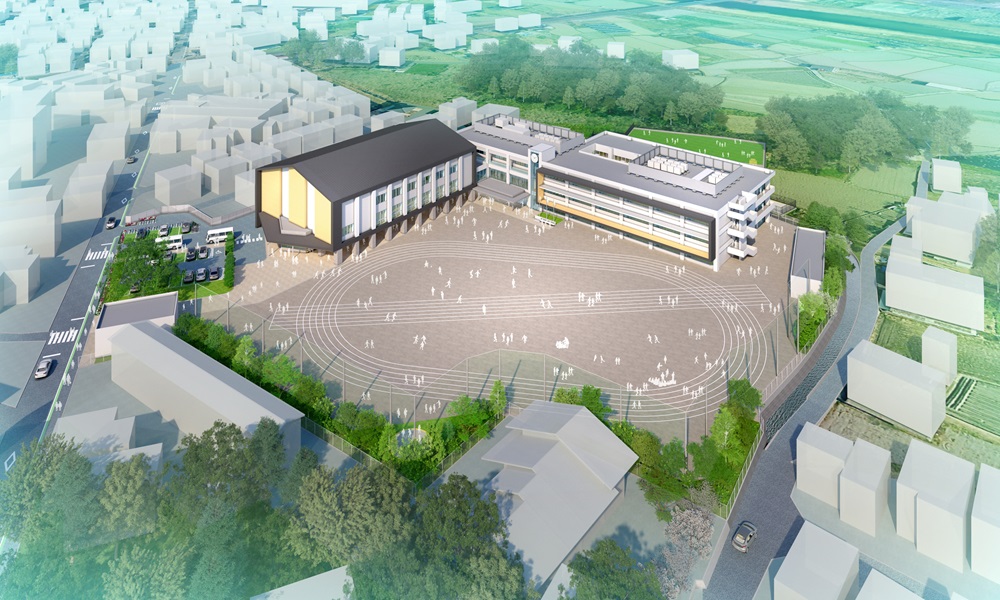

南西鳥瞰パース

せんなん教育ニュース令和7(2025)年11月

令和7年11月にせんなん教育ニュースを作成し、広報せんなん令和7年11月号に折込します。

(仮称)西信達義務教育学校の基本設計書に掲載している各階平面計画、工程計画の抜粋や、校名案の「西信達学園」選定経過、めざす義務教育学校像なども掲載しています。(令和7(2025)年10月24日更新)

契約事業者の提案内容

令和6(2024)年11月提案時点の内容です。(令和7(2025)年7月4日更新)

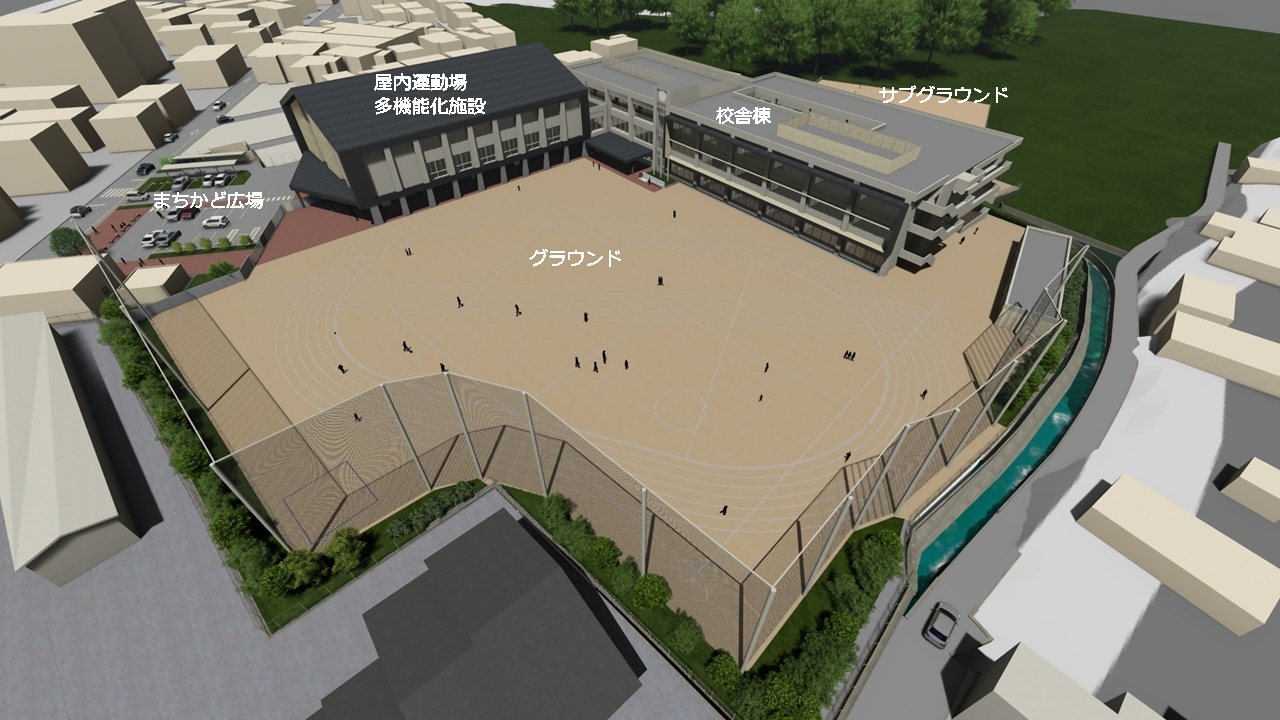

(仮称)西信達義務教育学校等の整備イメージ

今後の設計協議において整備内容の詳細を決定します。

鳥瞰パース

鳥瞰パース

外観全体

外観全体

正面入口

正面入口

スケジュール

工事の進捗状況などによりスケジュールが変更になります。

設計・工事などのスケジュール
期間 内容
令和7年4月から令和8年5月まで 基本設計、実施設計
令和7年8月から令和7年11月まで 仮設校舎建設工事
令和8年1月から令和8年6月まで 中学校校舎の一部、プール棟、旧西信達幼稚園解体工事
令和8年4月から令和8年6月まで 西信達消防分団車庫建築工事
令和8年6月から令和10年3月まで 学校校舎屋内運動場、留守家庭児童会、コミュニティセンター建築工事
令和8年7月から令和8年9月まで 西信達消防分団車庫解体工事
令和10年4月から令和10年9月まで 中学校校舎・屋内運動場解体工事
令和10年10月から令和11年5月まで 小学校校舎・屋内運動場解体工事

スケジュールイメージ

提案スケジュール
